施工工艺解析之 墙、地面砖铺贴施工工艺

赣州稻田设计

2022-10-17

在家庭装修过程中,泥工所做的活是非常多的,如果业主不懂泥工的工艺,在装修过程中就有可能出现问题,使整个装修无法做到尽善尽美。那么,泥工装修注意事项有哪些呢?如果大家还不熟悉的话,赶紧一起来看看吧。

泥工装修注意事项有哪些?你造吗?

一、墙面砖铺贴

1、开启每箱瓷砖检查规格尺寸、方正度、色差、品种以及每一件的色号。如有误差必须通知业主,待业主同意后方可施工。

2、施工前先检查基层,如墙面是涂料基层,必须先铲除涂料层并打毛,涂刷熟水泥浆后,方能施工,检查基层是否空鼓。

3、检查基层平整度、垂直度、方正度,误差超过20mm必须用1:3水泥浆找平作好防水后方能施工。

4、墙面砖铺贴前应进行挑选,瓷片并应浸水2小时以上,晾干表面水分再使用,泡水时禁用长流水。(专用桶泡水)。

注意事项: 泡砖时应选择相对砖大一点的桶,将砖一 次完全淹没,禁止用长流水形式泡砖。

5、铺贴前应进行放线定位和排砖布局,非整砖放在次要部位或阴角处。非整砖宽度不宜小于整砖的三分之一。(注意花砖的位置,腰线的布置情况)

6、墙面砖铺贴前,必须向业主提供三个以上可行的方案让业主选择,并以书面形式确认。先铺贴正面的墙砖(以门口为标准),后铺贴侧面的墙面(即砖缝要留在侧面)

7、墙面砖铺贴前应作水平垂直标志,垫好底尺,挂线铺贴不允许用铁钉拉线,防止破坏防水层、墙面砖表面应平整,接缝应平直,缝宽均匀一致,横向、竖向必须均匀留缝。阴角砖压向应正确,阳角做45度,角对接(或选用PVC阳角线),用正面压住侧面的砖口为佳,切口采用手磨机打磨,不允许有崩口现象。贴砖要求缝隙不宜小于0.5mm,平整度误差用1米靠尺检查不许超过1mm。相邻砖平整度误差小于0.25mm,手摸没明显的凸凹感。墙砖阴阳角均为90度,垂直度误差1‰以内。

8、铺贴墙砖使用1:2水泥砂浆或纯水泥浆(砂采用过网后的细砂)。

9、墙砖铺贴时,砂浆必须饱满,预防空鼓,墙砖最顶一行铺贴时,应有水泥砂浆溢出满填空隙,预防在扣板作业时把砖打裂。

注意事项: 厨、卫墙面砖需贴至天花铝扣板龙骨位以上100mm的位置,并水泥砂浆必须填满。

10、单砖面积空鼓率应小于10‰,每个单项工程空鼓率面积小于3‰

11、墙面的最下面一行(离地不小于30CM),应留到地砖铺贴完后再贴。优点为:防止地砖膨胀使墙砖开裂、及收口美观,更重要是须在做地面防水层时须卷至墙面30CM,做到防水层在地面与墙面阴角处没有接缝。

注意事项:在此工序作业过程中不准只做形式,(比如墙砖底边离地不足30CM或离地留足30CM而防水层只刷至墙面10CM。)必切实按要求做到位。

12、墙砖铺贴时,开方孔使用切割机,开圆孔使用玻璃钻头。

13、腰线砖铺贴前,要检查长度尺寸是否与墙砖的宽度一致,若有不等现象,必须与业主沟通,购买要求业主阳角收口腰线。

14、厨房、卫生间墙砖阴角必须做到90度。

注意事项:厨房、卫生因为要装厨柜和洗手盆、淋浴房,故在施工过程中必须装所有阴角做到90度;注意检查原墙面的90度误差是否太大,过大的需先找平再贴墙。

14、补购墙砖、腰线时必须带上样砖,并挑选同一色号的砖。

15、墙砖铺贴完成三天后,统一使用填缝剂调墙面面漆勾缝。采用勾缝胶板勾缝,再用无明水海绵擦缝收光。(注:建议统一使用填缝剂勾缝)。

16、墙面石材铺贴前应进行挑选,并应按设计进行预拼,必要时须编号。

17、墙面面砖完成面须与水管内牙的外面相平。

注意事项:墙面砖完成面一定要与水管内牙面水平,不然安装洁具时会出现洁具靠不了墙而影响美观。

18、强度较低或较薄的石材应在背后粘贴玻璃纤维网布。

19、当湿作业法施工时,固定石材的钢网应与预埋件连接牢固。每块石块与钢网拉接点不得少于4个,拉接用铜材料。灌注砂浆前应将石材背面基层湿润,并应用填缝材料临时封闭石材板缝,避免漏浆。灌注砂浆宜用1:2.5水泥砂浆,灌注时应分层进行,每层灌注高度宜为150mm—200mm,且不超过板高的三分之一,插捣密实。待其初凝后方可灌注上层水泥砂浆。(注:浅色大理石采用白水泥加建筑胶灌浆)

20、当采用粘贴法施工时,基层处理应平整但不能太滑。胶粘剂调配比符合产品说明书的要求。胶液应均匀饱满地刷抹在基层和石材背面石材定位时应准确,并应立即挤浆找平、找正、进行顶、卡固定,溢出胶液应随时清除。

21、干挂石材必须采用不锈钢配件,石材厚度达到20mm,挂件的配置必须符合设计要求。

22、夹板上贴大理石时采用大头自攻螺丝打点,石头背面开孔(4个孔以上)用 A、B干挂胶、云石胶同时固定,绝对保证大理石与基层连接。

23、铺贴窗台大理石前,原台面必须做打毛和防水处理,(浅色大理石须用白水泥粘贴)。

24、马赛克铺贴方法:

a、用1:3水泥砂浆将铺贴面找平至垂直、方正、平整,其误差不大于1‰。

b、将作业面薄刮2mm白水泥浆(加白乳胶或胶水)或专用粘接剂(如德高牌)将马赛克铺上并用大芯板(300×300)压平。

二、 地面砖铺贴

1、施工前准备

a、工具:水平尺、2m靠尺、钢卷尺、铁夹子、橡皮锤、切割机、打磨机、 开孔机、尼纶线、钢钉、毛巾等;

b、弄清楚所要铺地面积,也就是看懂图纸,根据现场实际情况,首先用心排好版,再画出地砖铺设的施工图,交与业主认定,特别是异型的、梭型的,更要排好版。

c、先清理基层尘土、油渍,检查原楼地面质量情况是否有空鼓、裂缝等缺陷,如发现及时向业主提出,并作好处理;

d、检查地砖、大理石等材料的规格、型号、质量及是有破损的,如发现及时向监理、业主提出;

e、砂浆按1:3配合调制水泥砂浆,调拌时注意干湿度;

注意事项:客、餐厅地砖一般采用干贴,水泥的配比与干湿度会影响水水泥砂浆的凝固硬度。一般达到用手抓成团,接触之既散为宜。

f、铺贴前,定要浇水浸泡楼地面,再刷好素水泥浆,才能铺地砖,浇水时注意门套及木制品家私脚;

g、从进门左边或右边开始拉好十字线,根据地砖的规格大小,尽量避免缝中正对大门中心。

注意事项:客、餐厅及过道地砖铺设前一定要先放样,地砖缝不能正对大门门中,边角尽量留至不显眼位置具体铺贴方案必须由业主现场确认。

h、天然石材、地面砖铺贴前应进行对色,拼花并试拼、编号。

2、确定地面标高,根据进场时打好的水平线为准,检查原地面的平整度,相差太多应地面找平,注:砂浆20mm,地砖8—10mm共30mm左右,大理石、砂浆25mm,大理石20mm共50mm左右,应注意卧室与厅的地面标高保持一致,再用橡皮锤轻击使其与砂浆粘接紧密。

a、铺贴地面,还要注意厨房、卫生间、阳台及木地板房的地面标高;

b、同时考虑铺贴门槛与地面的高度,如厨房、卫生间、阳台的门槛与地面一般最少高出18—20mm,特殊的按实际而定。

注意事项:常规的厨、卫地砖完成面会比客厅地砖完成面低18-20mm,能有效的防止厨、卫水外流。

3、 开始铺贴,先铺四块,看是否方正、平整,花纹图案是否一致,确定后,就以这四块为准大量铺贴。铺贴后应及时清理表面及砖缝(如下图),竣工清理时应用白水泥和防水剂勾缝或用填缝剂勾缝(填缝剂由业主购买)。

注意事项:不管墙砖还是地砖,每完成一个面时必须及时清 理表面及砖缝,并不准随及填缝隙,过早填缝容易导致填缝剂被未干的水泥浆渗黑。

4、铺贴方法一般都采用自己熟练的方法进行。(一般采用以下方法)

a.基层处理完成后,需先对地面进行洒水扫浆。

b.拉线找出起点。

c.用拌好的水泥砂浆找平,(水泥砂浆不易太干 或太湿。)

d.将地砖放置在找完平的砂浆上。

e.检查砖是否合格(规格大小、90度角等)如地砖误差过大需更换一块

f.如果地砖合格,拿起涂上素水泥浆后用橡皮锤

5、边铺边检查,用2m的靠尺或水平尺检查平整度。

注意事项:工人自检是每个工序的第一道检查,对工程质量的好坏及其重要,认真的做好自检 可以减少很多不必要的返工。

6、24小时内及时检查是否有空鼓,如有发现及时反工,不要拖拉。

7、厨房、卫生间、阳台地砖铺设,应放排水坡,坡度为2—3%,不能有积水现象。

8、地漏安装处铺贴地砖,应将地砖切割成四角对拼四小块。(如左图)

注意事项: 为了防止地漏处积水,现公司要求所有地漏处的地砖切成“回”字型,地漏边的小块砖拼接缝要与其他地砖缝吻合,不能拼接太粗糙。

9、地脚线、波打线最好与地砖或大理石同时铺设。

10、切割地砖、大理石应用打磨机或砂轮磨边,保持四边平整光滑度。

11、地面砖施工完工检查合格后,要清理干净保好保护,以防刮花、弄脏、弄破。

注意事项:地砖铺设完成后,检查是否空鼓、损伤,检查合格要清理干净然后用公司专用地胶做好保护。

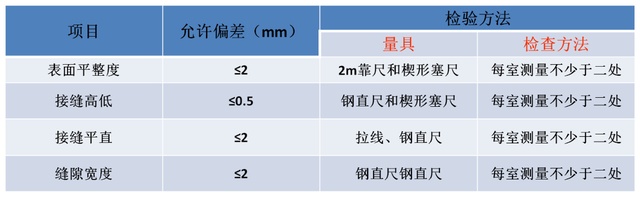

12、地面铺设尺寸允许偏差及检查办法应符合下表的规定

地面铺设尺寸允许偏差及检查方法
