家里一旦漏水,什么墙面返潮发霉、地面渗水积水......各种惨不忍睹的画面就会接踵而来。防水一次做对,才无后顾之忧!

1、找平层施工。

将基层有凹陷裂缝之处,用1:3水泥砂浆填补抹平。有地漏的区域,找平层需以地漏为中心,整体向地漏倾斜出坡度。

找平层斜水最低点为地漏处

在门口砌筑20-30mm高的挡水坎,整体『外高内低』形成斜水角度,目的是加强堵漏的作用,防止卫生间向外渗水。

再根据公区施工情况,决定挡水坎是否需要向外延长砌筑:如果『公区铺贴瓷砖』则需要向门洞两侧和外面各自延长砌筑150mm;如果『公区铺贴木地板』则不需要这道工序。

门口挡水坎(向外延长150mm)

门口挡水坎(没有向外延长)

2、细部堵漏。

待找平层干透后,在管道口做密封处理;在管根、地漏、阴阳角、四周墙根、止水坎周围涂刷堵漏材料,涂刷直径为300mm,墙角处沿墙地面上下各涂刷150mm宽。

开槽处、四周墙根堵漏

挡水坎堵漏

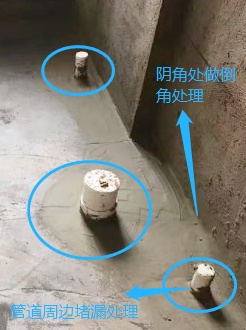

管道周边堵漏

3、防水层施工。

各区域防水高度不同,以下是本公司执行标准:

1、卫生间湿区防水高度刷到2.2m,干区刷至1.2m;

2、厨房水槽作为唯一水源,根据水槽高度防水需刷到1.2m左右;

3、封闭式阳台可刷0.3-0.5m,有洗衣区的阳台建议刷至1.2m以上。

卫生间防水2.2m

厨房防水1.2m

阳台防水0.3-0.5m

各防水区域地面防水层需要上返墙面200mm以上,并向防水区域门外两侧外扩150mm,注意将墙与地面之间的接缝处涂抹到位。

地面防水上返200mm以上,向门两侧外扩150mm

防水涂料先刷墙后刷地,材料采用『墙刚地柔』。前后涂刷两遍,方向相互垂直(呈十字交叉)。涂刷厚度达到国家验收规范1.5mm,要求表面平整光滑、无缝隙、无起泡。

墙刚地柔

4、闭水试验。

防水层凝固后可进行闭水试验。闭水试验的蓄水线不低于20mm,记得做好水线标记,试验48h后查看水位线是否有明显下降。检验合格后方可办理隐蔽工程验收签证。

蓄水线20mm以上

闭水试验48h

5、防水保护层。

闭水试验做完后在地面防水层批刮一层瓷砖胶保护层。避免后期进行瓷砖铺贴时对防水层造成磨损破坏。
