一:施工前准备工作
作业条件
1、 在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,已经过隐蔽验收。
2、 已确定灯位、通风口及各种照明孔口的位置。
3、 地面铺贴已完成并做好保护。
二:石膏板吊顶安装
施工工序:
1、弹线(一米参考线)
2、固定吊挂杆件
3、安装边龙骨
4、安装主龙骨
5、安装副龙骨
6、石膏板的安装
三:石膏板吊顶验收规范
一般项目
1、饰面材料表面应洁净、色泽一致,不得有翘曲、裂缝及缺损。压条应平直、宽窄一致。
2、饰面板上的灯具、烟感器、喷淋头、风口篦子等设备的位置应合理、美观,与饰面板的交接应吻合、严密,需按要求固定牢固以免松动脱落。
3、 金属吊杆、龙骨的接缝应均匀一致,角缝应吻合,表面应平整,无翘曲、锤印。木质吊杆、龙骨应顺直,无劈裂、变形。
4、 吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。
5、安装饰面板前应完成吊顶内管道和设备的调试及验收。

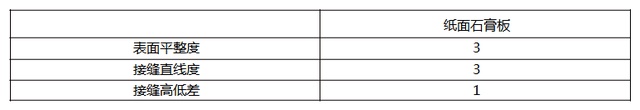

6、暗龙平吊顶工程安装的允许偏差和检验方法应符合表2.1.6的规定。
暗龙骨吊顶工程安装的允许偏差(mm)
7、吊杆距主龙骨端部距离不得大于300mm,当大于300 mm时,应增加吊杆。当吊杆长度大于1.5 m时,应设置反支撑。当吊杆与设备相遇时,应调整并增设吊杆。
8、灯具、电扇及喷淋管等其他重型设备严禁安装在吊顶工程的龙骨上。必须单独增设吊装结构。
主控项目
1、 吊顶标高、尺寸、起拱和造型应符合设计要求。
2、饰面材料的材质、品种、规格、图案和颜色应符合设计要求。
3、暗龙骨吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。
4、 吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。金属吊杆、龙骨应经过表面防腐处理;木吊杆、龙骨应进行防腐、防火处理。
5、 石膏板的接缝应按其施工工艺标准进行板缝防裂处理。安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。

在做造型顶时,为了防止造型转角处龙骨变形,我们一般会采取在龙骨上用龙骨斜撑加固。
